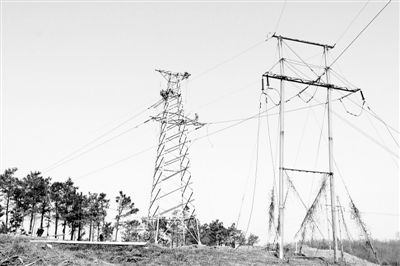

图为技术人员正在紧张施工。林 平 摄 |
本报讯(林 平)一边是电杆及拉线基础整体下滑、电杆自横担处折断,一边是正在立起的铁塔,技术人员在紧张施工。这是3月16日11时30分,笔者在信阳110千伏信五线路16号电杆处看到的情景。
“我们是3月11日得到的隐患报告,当即展开改造工作,只用了6天时间,就将这基铁塔从设计到施工全部完成。”负责施工的信阳供电公司输电部现场负责人说。
3月11日,信阳供电公司有关部门得到消息,由于羊山新区开发取土,110千伏信五线路16号电杆拉线盘及电杆基础整体下滑,导致电杆受力平衡破坏,电杆自横担处断裂,杆身扭曲。该线路是110千伏五里墩变电站的电源线,线路已处于巨大的安全隐患之中,而五里墩变电站又担负着市政府机关、部队、学校、医院等重要用户的供电任务,容不得半点闪失。信阳供电公司电力调度中心立即对该线路实施停电,改由另一条线路向五里墩变电站供电,同时安排安全监察部、生产计术部和输电部有关人员赶至现场,实地勘察,制定抢修措施。该电杆为转角双杆,由于其东侧基土已被取走,信阳供电公司遂决定在该电杆西侧20米的地方新建一基转角铁塔,取代被毁电杆。
在对该电杆紧急处理之后,3月12日,信阳供电公司输电部技术人员开始组织铁塔施工。开挖基坑,浇注钢筋混凝土基础,组立铁塔,放线等,施工在有条不紊地进行着。
“这几天,大家吃住都在工地上,抢天夺时,力争在最短的时间内立起铁塔,恢复线路正常供电。”信阳供电公司输电部现场负责人说。
16日18时30分,紧张的施工终于结束了。19时零6分,110千伏信五线路恢复送电,比当日20时的计划送电时间提前了近1个小时。
在此,供电部门呼吁,有关单位和个人在施工作业时注意保护电力设施,如发现电力设施损毁现象,请及时联系供电部门。
