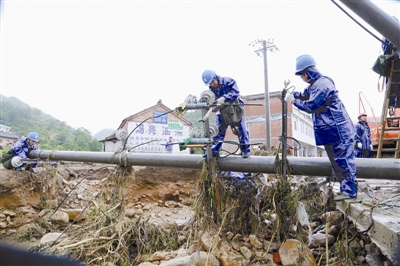

商城县供电公司“国家电网河南电力共产党员服务队”抢修人员正在抢修电力设施。
商城县供电公司员工正在抢修作业。

□甘仁伟 刘 威 喻国强 文/图

7月1日中午,商城县伏山乡大木厂村的河道上,一群头戴安全帽的供电员工仍在来回穿梭,抢修被洪水冲毁的电力设施。

6月27日到28日,商城县遭遇持续强降雨,平均降雨量为110毫米,局部地区最大降雨量达到331毫米。在暴雨、山洪、泥石流等多重灾害的冲击下,商城电网近200根高低压线路倒杆断线,影响5个乡镇、13个行政村、53个供电台区、5300户居民用电。其中,伏山乡大木厂村附近的电力设施受损最为严重。

大木厂村有一条小溪流过,在平时,河水很浅。但27日夜,山洪暴发,卷起树木,不但冲毁了附近的一幢4层小楼,而且将岸边的10千伏伏渣线14根电线杆冲倒或连根拔起。这是一条35千伏降压运行的线路,担负着5个行政村的供电任务。

强降雨仍在下,道路被冲毁,紧急抢修条件不具备。商城县供电公司先将抢修力量分布到其它受灾现场,组织材料备战。若从外部紧急调运电线杆时间已来不及,况且道路被冲毁,运输不便。正巧,大木厂村附近的一个行政村准备进行农村电网改造,电线杆已运送到位。该公司决定先利用这里的电线杆紧急抢修,但变压器等物资仍需从外调进。

29日,供电员工抢修出便道,并连夜转运电线杆,直到30日凌晨1时。

30日上午,商城供电公司调集50人左右的抢修力量,集中攻坚此条线路。但早上6时,雨仍似瓢泼。

多等一分钟,群众就迟一分钟用电。施工队伍实在等不及了,冒雨向伏山乡开进,但行进至杨桥时受阻。

此桥是进入伏山乡的必经之路。但西侧的一座桥墩已下沉,桥面严重倾斜,禁止任何车辆通行,只允许行人通过。当地政府连夜搭建便桥,因雨势太大,被迫中断。从当时进度来看,便桥一时难以建成。抢修队只能将物资卸下车,人抬肩扛到对岸再装车。为节省时间,除了留下搬运物资人员外,其他抢修人员先行一步,赶到现场做准备工作。

进入山路,一条沿山而建的道路多处塌方,许多路段的一侧已被洪水淘空,行走在上面让人胆战心惊。

大家首先赶到大木厂村3号配电台区,看到洪水已将电线杆和变压器冲倒在地,现场一片狼藉。

因故障点较多,现场抢修总指挥将人员分配到各个故障点,各司其职。

大型抢修,少不了机械帮忙。受杨桥不能通行的影响,外边的机械进不来,幸亏一个基建场地有一台挖掘机,被紧急租用。在挖掘机的辅助下,大家安全地将倒在地上的台区拆散开来。

3号配电台区原址在小桥的上游,为防止洪水再次袭击,抢修人员决定将新台区移至下游。挖掘机在拔出安装配电台架的电线杆时颇费周折。因此处为沙土地,当初立杆时,杆基被浇筑了大量的混凝土。挖掘机来回晃动电线杆,仍不能摆脱混凝土,电线杆始终拔不出,后又不得不将杆基挖出,再敲掉混凝土。等到在新址立完这根电线杆时,已是13时30分了,大家早已饥肠辘辘。

午饭时,大家又将下午的工作梳理一遍,查看还需要运送的物资。因附近移动信号塔同样受灾,手机没信号,前方与后方的沟通只能靠原始的口口相传,也延长了抢修时间。

饭后,抢修继续在雨中进行。因变压器台架的另一根电线杆受损,不能再使用,须换新杆。虽然新杆已连夜运到路边,但路上淤泥很深,沟壑众多,二次搬运费时且不安全。挖掘机操作手驾车驶过河去,越过滑坡,用了半个小时左右的时间,就连推带拉地将电线杆运送到位。

两根电线杆立起后,几名穿着“国家电网河南电力共产党员服务队”马夹的抢修人员迅速爬上电线杆,安装起台架。

18时左右,变压器被吊上台架。挖掘机随后又赶到河边,继续作业。处理完其他故障点任务的同志也陆续返回。他们早已一身泥。

施工条件仍不见好转,附近的道路经常是修了又毁,毁了又修。大家只能不断地创造条件奋力抢修。

截至7月1日14时,因一条道路塌方,原计划于当天18时恢复供电的10千伏伏渣线又被延时到2日上午。早已疲惫的抢修人员仍要继续奋战。
